主辦機關:南區養護工程分局
開工日期:民國 111 年 07 月 04 日
桿線下地竣工日期:民國 112 年 06 月 30 日
景觀優化竣工日期:民國 113 年 01 月 16 日
桿線下地結算金額:8 億 4,452 萬 1,596 元
景觀優化結算金額:4 億 8,487 萬 9,357 元
公路總局轄管台 1 線高屏大橋屏東端至台 26 線鵝鑾鼻間省道計 112 公里,早 先由屏東縣政府爭取經費於屏鵝公路沿線完成景觀路容美化,造就了南台灣 觀光綠廊美景。然而經過 30 年的整體社會經濟發展與沿線民眾居住需求影響,兩側 電桿及電信桿線林立,除增加風災期間電桿倒塌風險外,對於沿線路容風貌亦大有影 響,雖經公路機關竭力養護,仍受限於環境因素造成整體樹型不佳,樹木難以茁壯開 展。
為提升屏鵝公路沿線電力電信抗災韌性,以及恢復往日景觀風華,還給行道樹自 然的成長空間,公路總局偕同台灣電力公司、農委會林業試驗所及相關配合機關,共 同跨域合作,啟動「屏鵝公路纜線 141 公里地下化暨種樹百里 2.0 計畫」(下簡稱本 計畫),本計畫內容包括桿線下地及植栽優化二大部分。

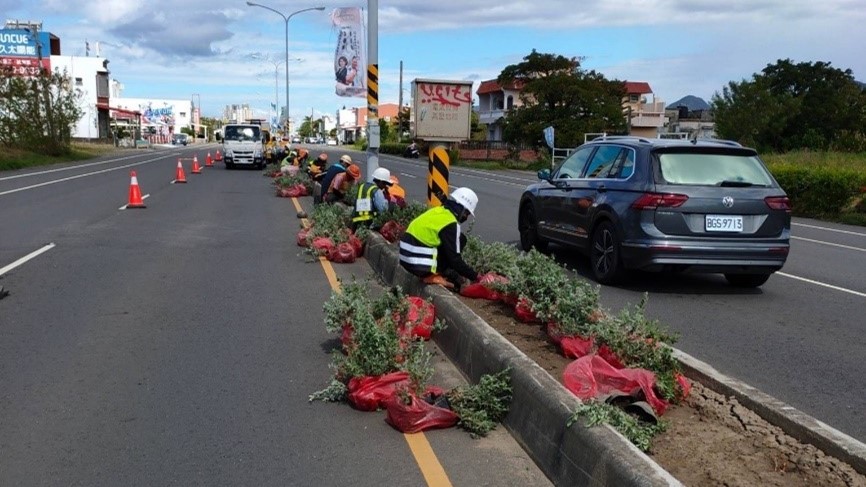

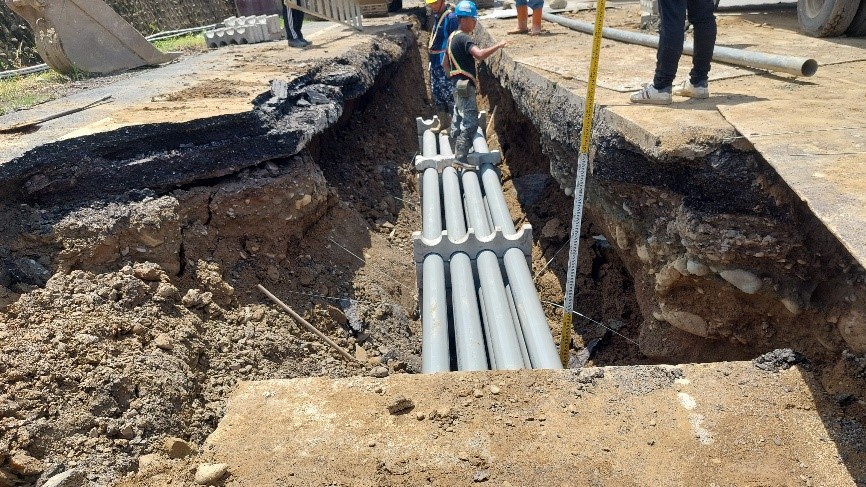

本公司承攬本計畫其中台 26 線 2k~33k,主要辦理桿線下地同時也將 相關電信、固網、有線電視、路口號誌 等管線一併地下化,在辦理電纜線下地 道路中央及兩側的植栽改善部分由公路 總局會同林業試驗所辦理全路段現勘, 由林業試驗所提供各路段喬、灌木植栽 建議與諮詢,路段內植裁有缺株或生 長不佳情形,再辦理全線路段喬、灌 木的補植及局部換植,並配合沿線環 境以種植台灣原生樹種為主,提升公 路景觀。
本計畫為行政院蘇貞昌院長任內 5 大政績之 一,院長更是大讚「原本預計十年工期,卻在眾人 齊心協力下,用半年就完成的偉大工程。」,由院長 親頒感謝狀肯定本公司之付出。
