主辦機關:交通部公路總局第三區養護工程處
開工日期:民國107年03月01日
竣工日期:民國108年01月31日
結算金額:1億9,758萬5,508元
獲獎項目:

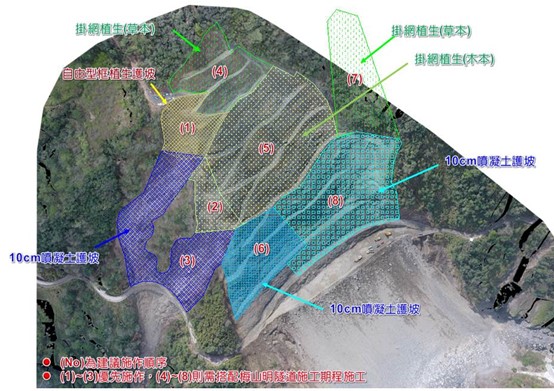

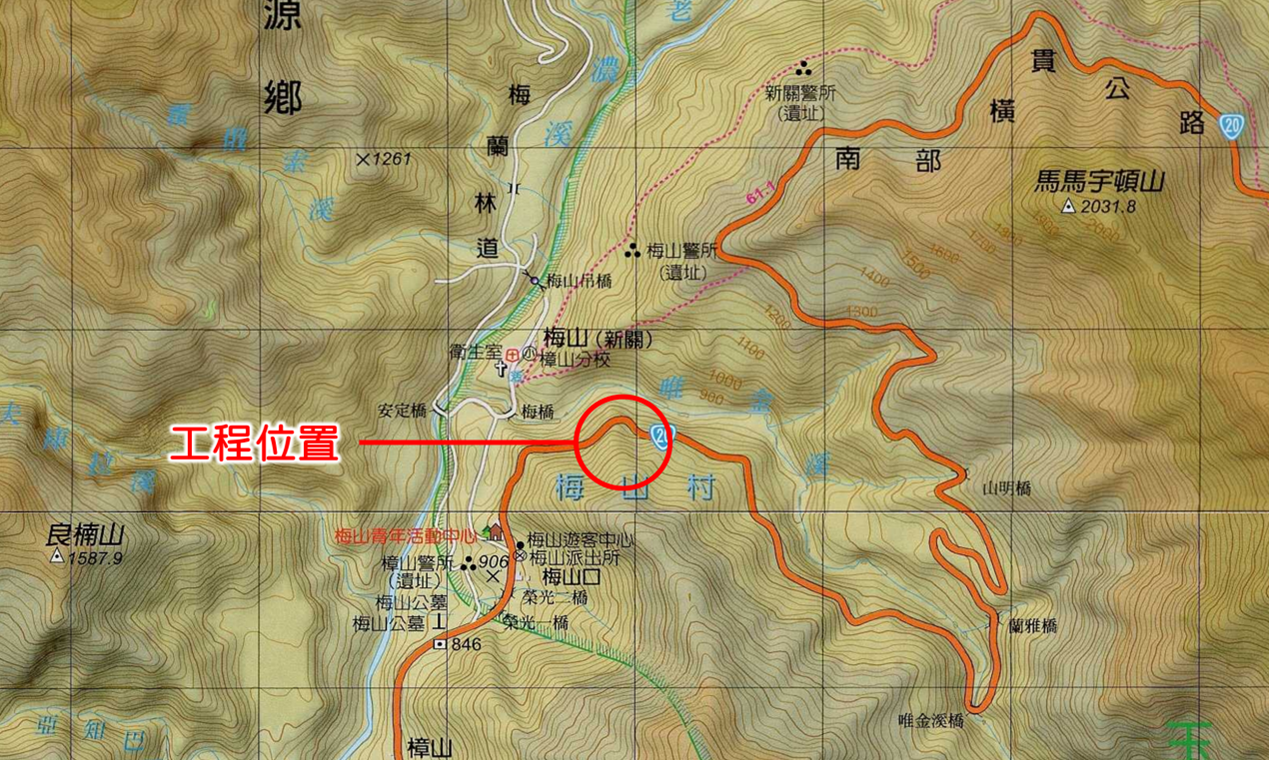

本 工址唯一道路為台20線南橫公路,工程起點109K+300、終點為109K+856,本案主要為邊坡保護工程,所在路段之地質構造複雜,上邊坡岩層破碎且發展為天然蝕溝;於105年9月梅姬颱風過後上邊坡崩塌區域擴大,土石沿蝕溝下移至路面造成道路阻斷。
且因考量第一階段原明隧道原址重建,施作邊坡作業恐危及工人施工安危,故於106年2月6日召開設計原則會議,俟明隧道完成部分施工後,再進行本案工程施作。以本道路交通順暢與行車安全之前提,朝及時災害修復維持通車為目標。

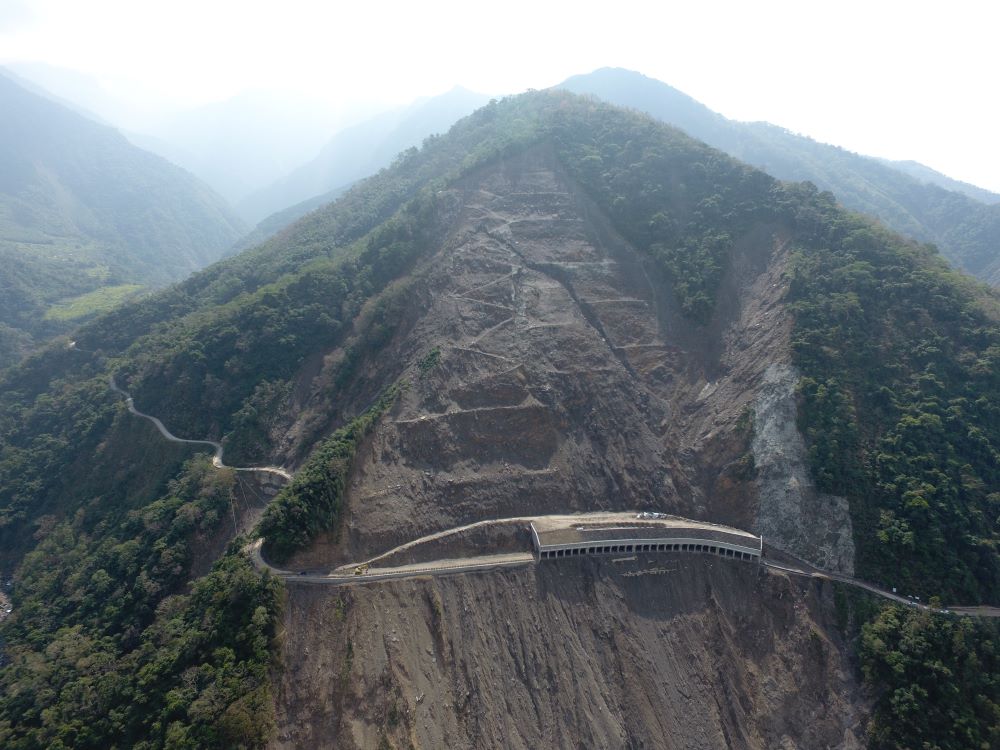

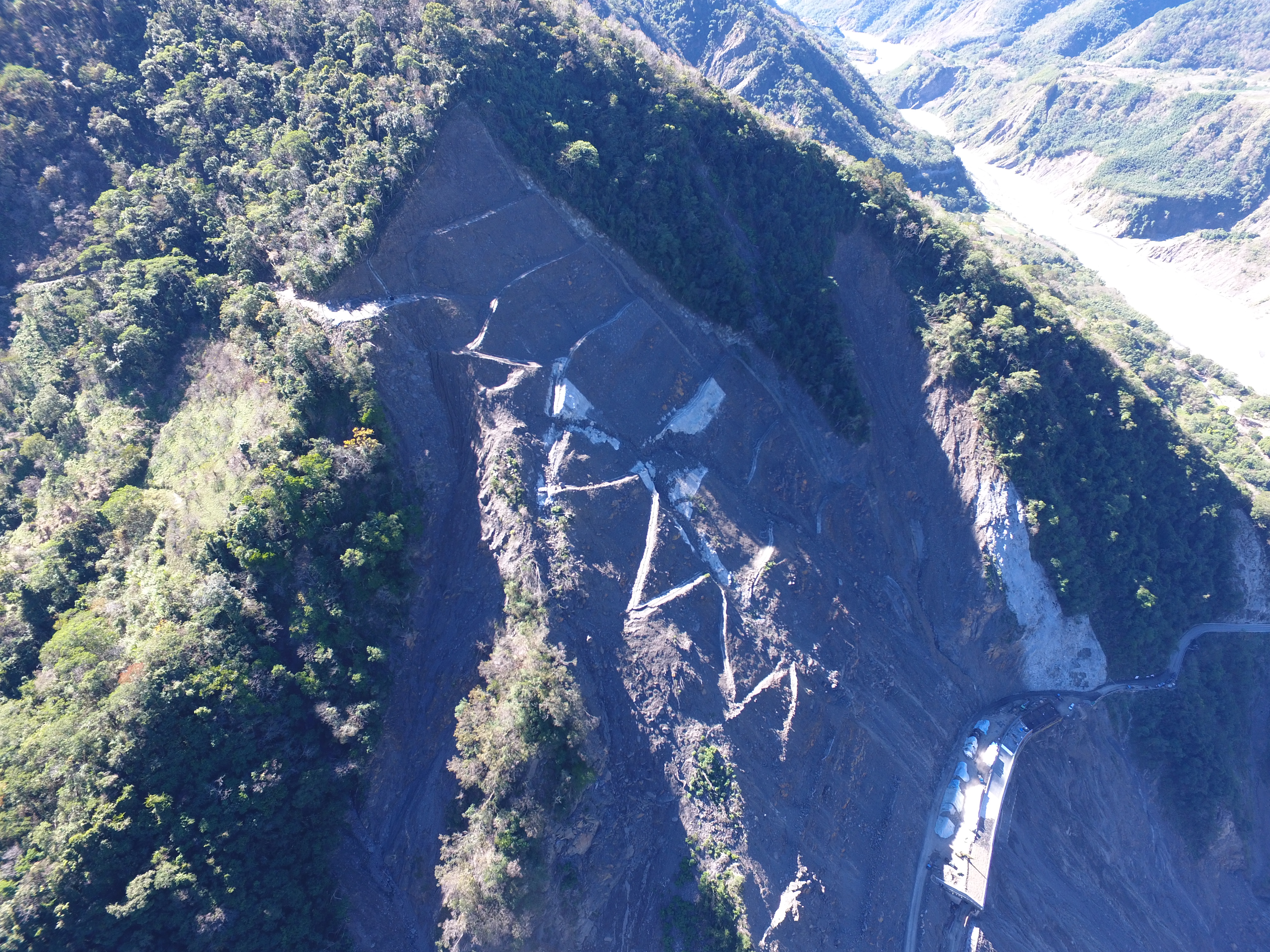

1070116-施工前

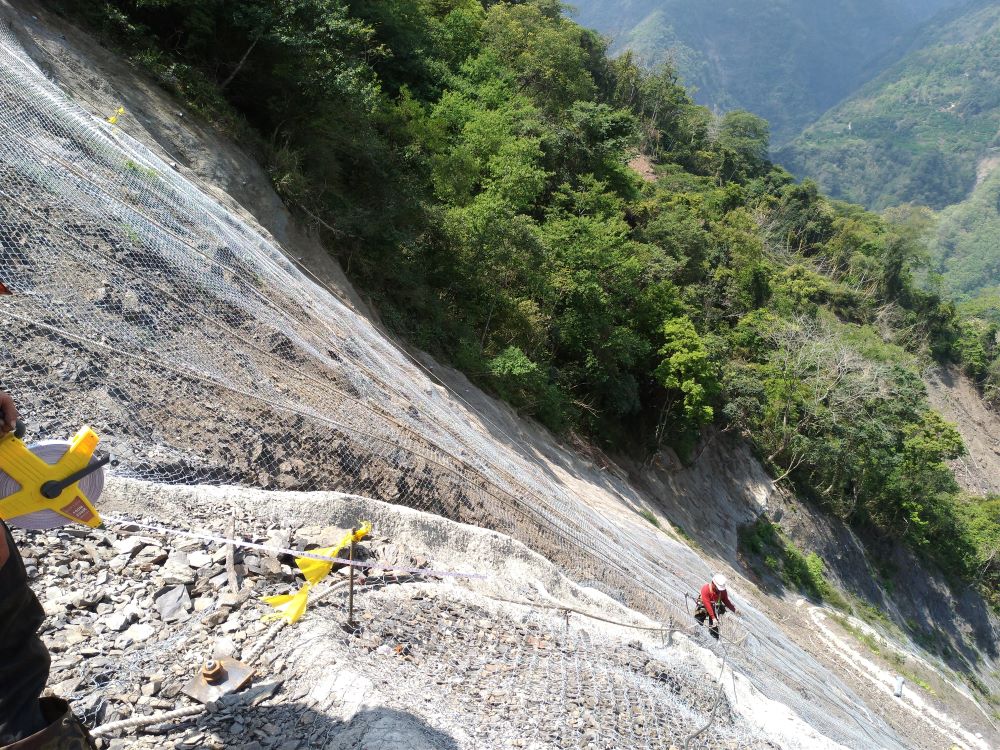

1070213-施工中
1070329-施工中
1070418-施工中

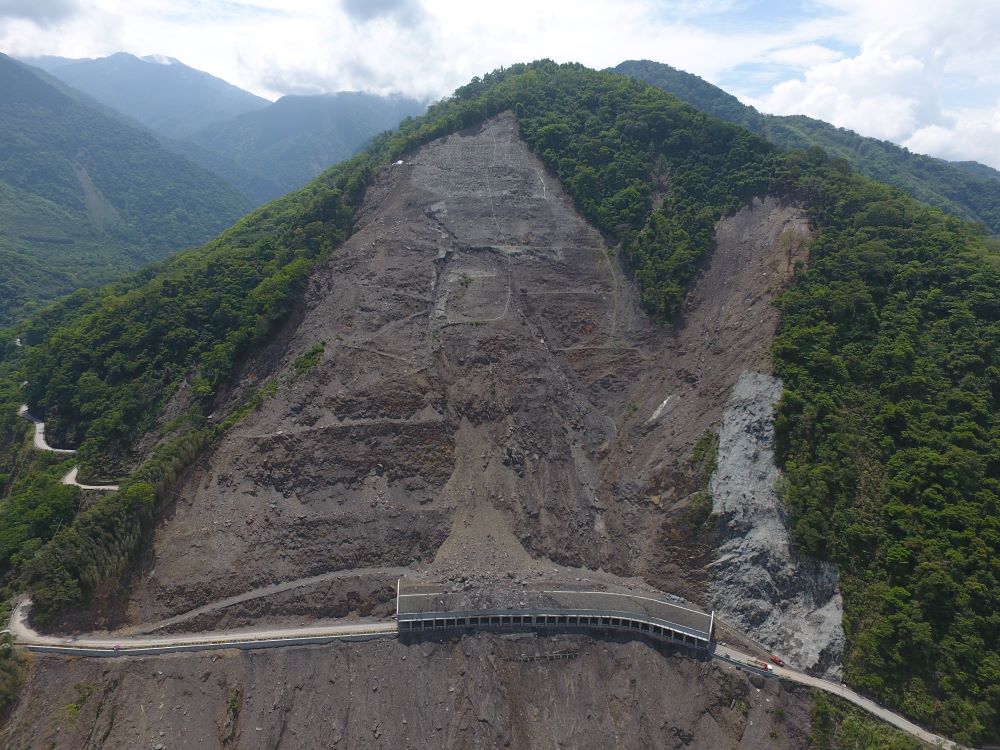

1070626-施工中
1070820-施工中

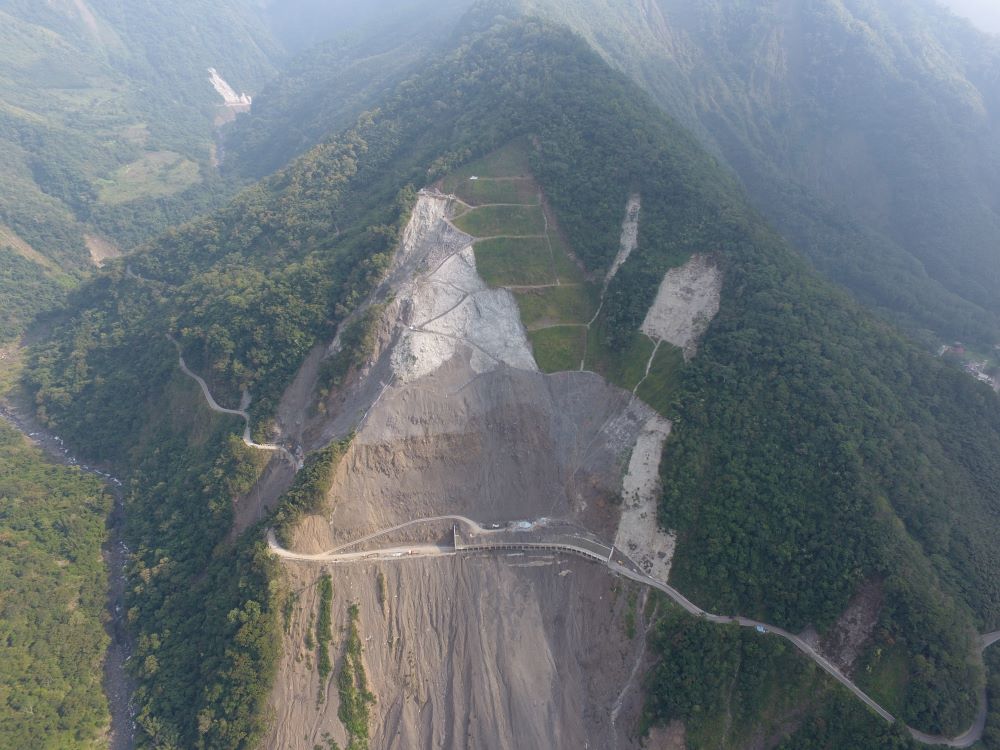

1071023-施工中

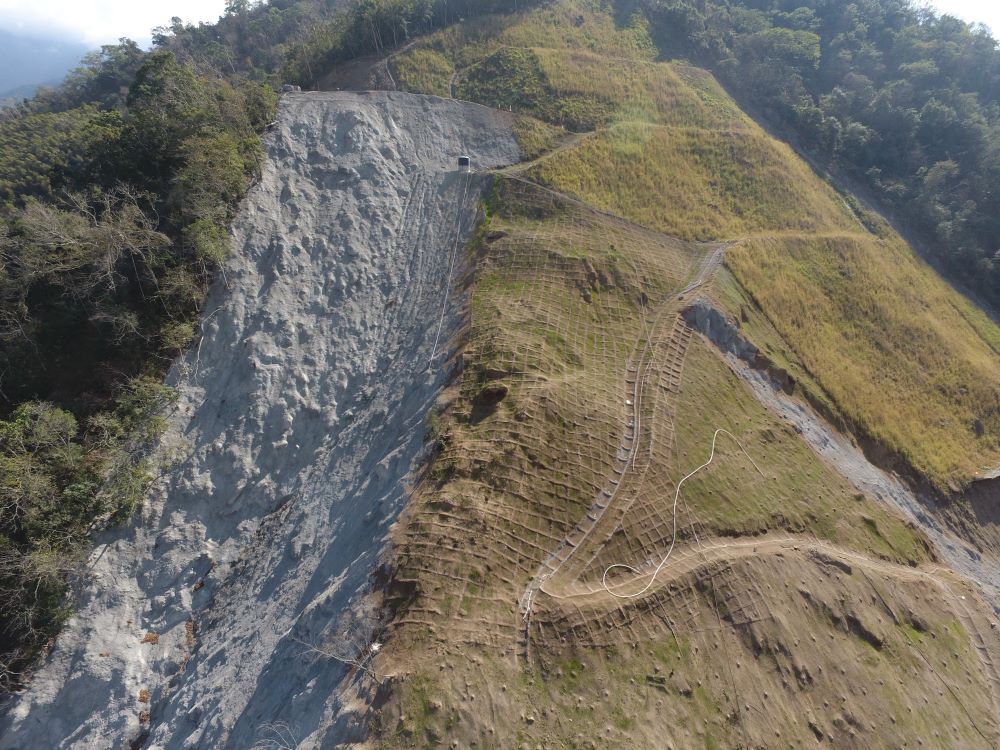

1071225-施工中

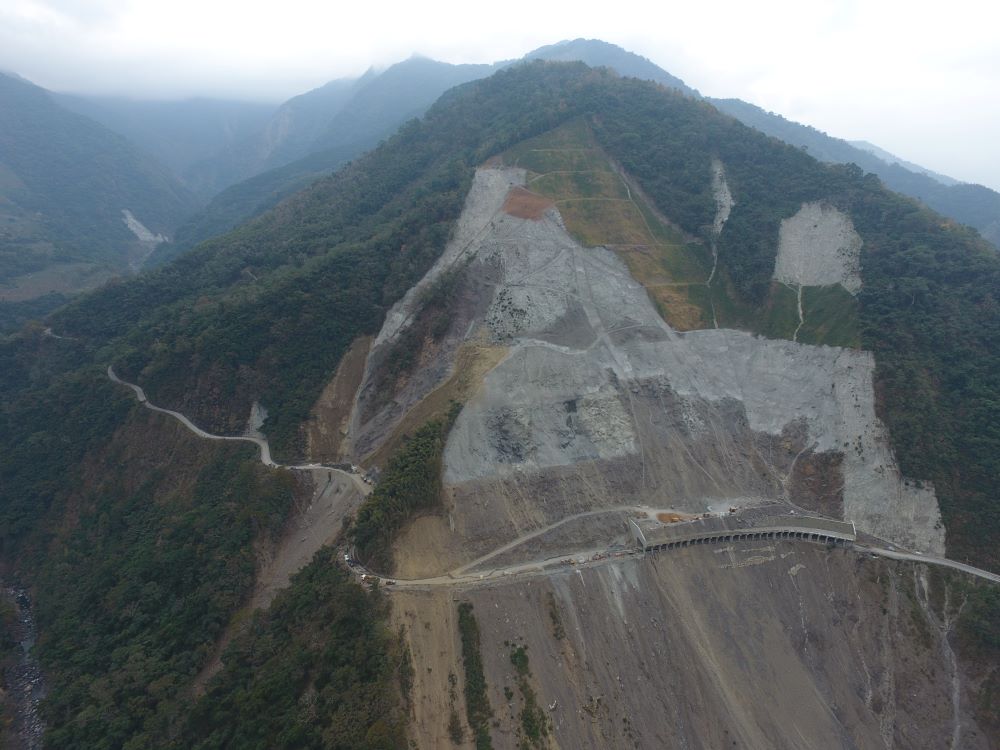

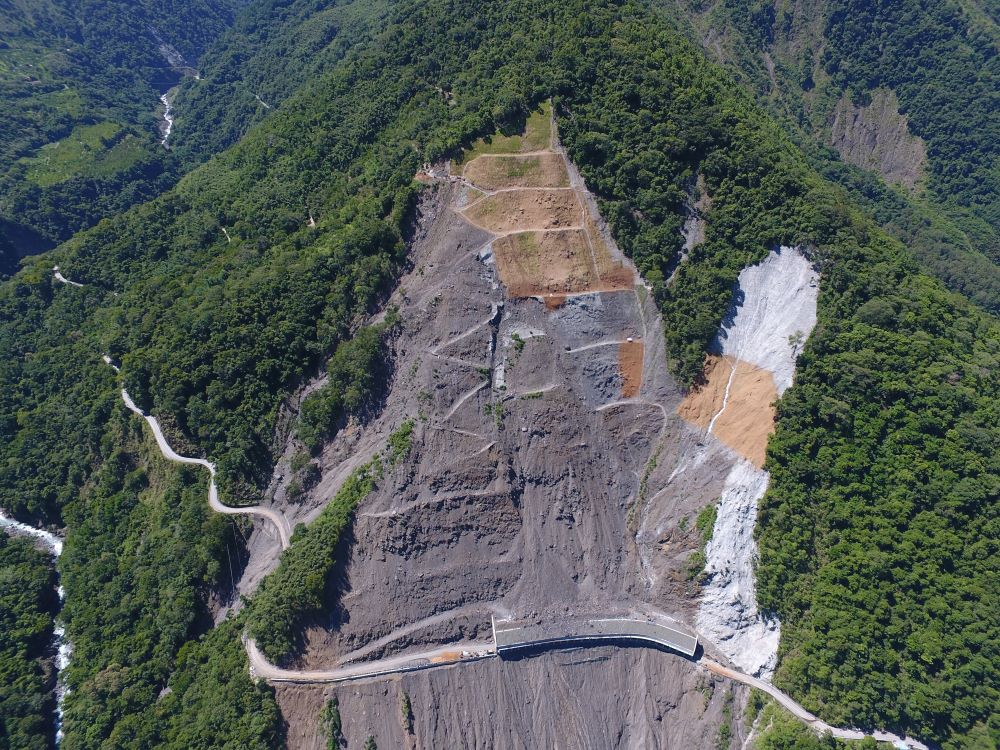

1080212-完工2
